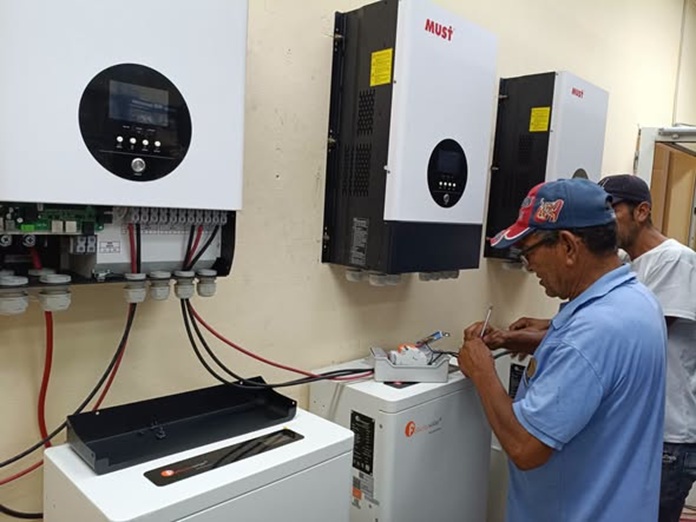

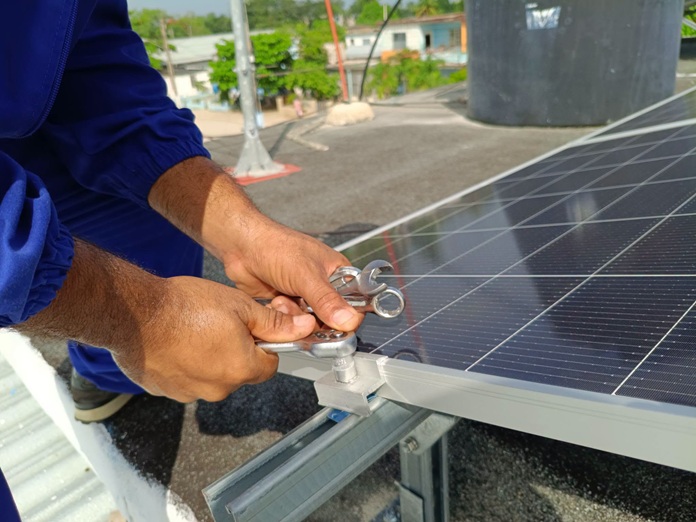

Ya concluida la etapa de montaje de los paneles fotovoltaicos, trabajan en la instalación de los inversores, sistema de almacenamiento de energía y cableado en el Centro de Telecomunicaciones de Jobabo.

Aunque se espera que trabajo concluya antes de la fecha fijada, el 30 de junio, los especialistas explicaron que está etapa lleva mayor precisión debido a la complejidad de las instalaciones, la calidad que debe tener el montaje y la conexión a varios equipos.
No es precisamente una instalación similar a las domésticas, en este caso, el equipamiento requiere de alimentación 220 trifásica, determinados requisitos técnicos y bastante precisión para evitar accidentes y fallos tecnológicos.
Como bien se explicó anteriormente inicialmente se tiene previsto instalar 36 kilos en inversor y 34 kilos en potencia fotovoltaica, respaldado por un banco de batería de 105 kW nominales para 96 kilos de uso, teniendo en cuenta mantener una reserva de energía de un 20% para proteger las baterías
